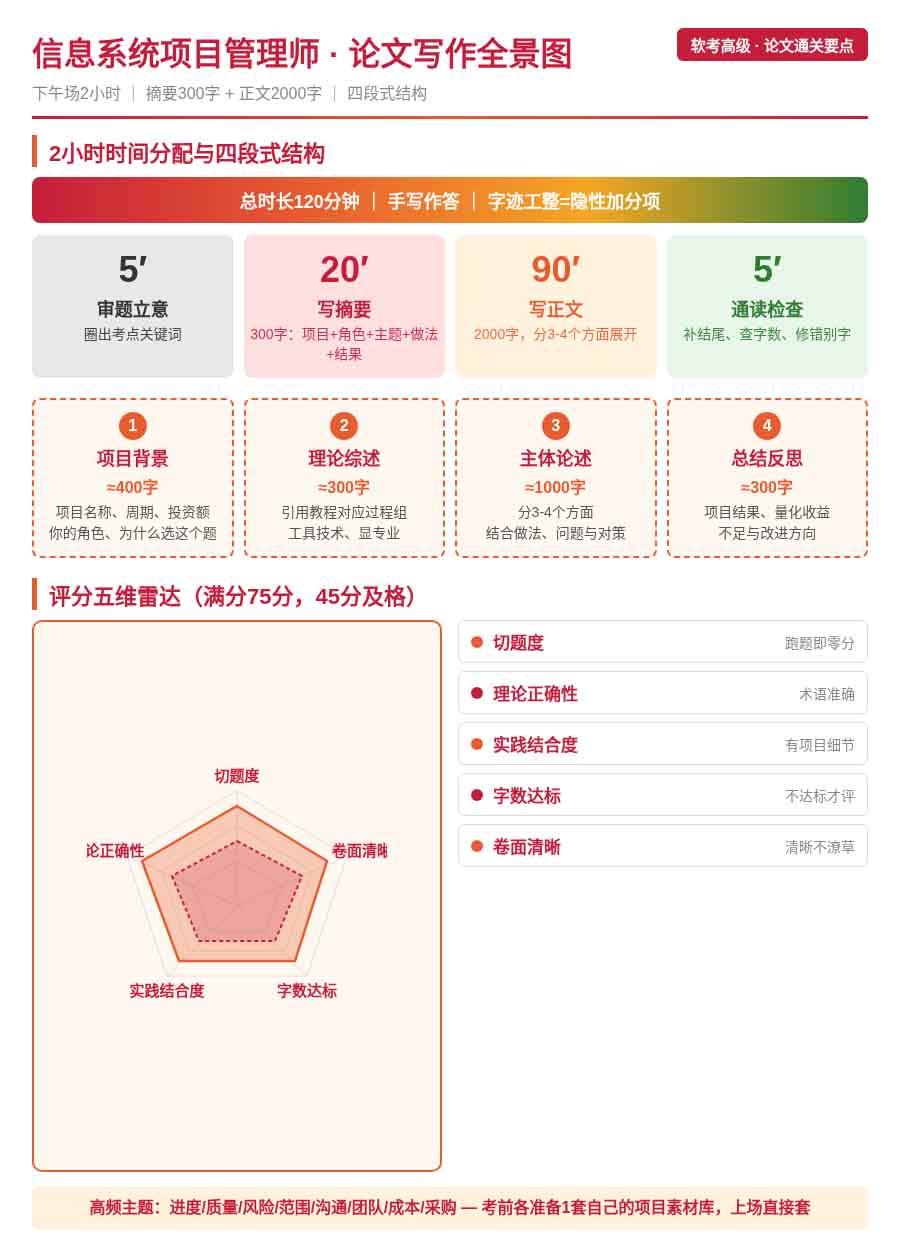

信息系统项目管理师(软考高级)下午场论文是三门考试中最容易卡人的一关。很多考生上午选择题、下午案例分析都能过,唯独论文连续几年卡在 40 分上下。问题往往不是没做过项目,而是不知道阅卷人到底在看什么、2 个小时的手写作答该怎么分配、摘要和正文的字数红线在哪里。本文把论文考试的规则、结构、评分维度和高频扣分点一次性讲透,照着练就能形成稳定的答题节奏。

软考高级·信息系统项目管理师论文写作结构与评分标准精讲

一、论文考试基本情况

信息系统项目管理师论文考试安排在下午,时长 120 分钟,手写作答,满分 75 分,45 分及格。试卷通常给出 2 道论文题,考生二选一作答。卷面由两部分构成:
  • 摘要:字数要求 300 字以内,单独写在摘要栏。阅卷时先看摘要,摘要跑题或信息不全,正文写得再好也会被压分。
  • 正文:字数要求 2000 字以上(写到 2200—2500 字比较稳妥),写在正文栏。正文是得分主体,占论文成绩的绝大部分。
时间分配建议:审题立意 5 分钟、写摘要 20 分钟、写正文 90 分钟、通读检查 5 分钟。千万不要把大量时间花在正文开头,摘要和结尾一旦失控,整篇论文就会虎头蛇尾。

二、摘要怎么写:模板拆解与字数控制

摘要不是正文的缩写,而是一篇独立的微型论文。阅卷老师看摘要的时间通常不超过 30 秒,所以摘要必须在 300 字内把五件事讲清楚:
  1. 项目背景:项目名称、建设单位、建设周期、投资额(或规模)一句话带过。
  2. 你的角色:项目经理 / 项目经理助理 / 子项目经理,明确你在该项目中的权责。
  3. 论文主题:本次论文论述的是项目管理的哪个知识领域(如进度管理、风险管理)。
  4. 你做了什么:用 2—3 个动词概括关键做法(如"制定进度基准、关键路径赶工、迭代偏差分析")。
  5. 结果:项目最终是否按期交付、质量是否达标、客户是否验收,给一个量化或定性结论。
字数控制上有两个红线:一是不能少于 240 字,太短会被认为信息不全;二是绝对不能超过 300 字,超出部分阅卷栏写不下,直接按违规扣分。考试时在草稿纸上先数好字数,誊抄时留出余量。建议平时就按 280 字左右练,上场才不会超。

三、正文四段式结构

正文 2000 字不是随便写满,而是要按阅卷人习惯的"四段式"展开。每一段的字数和任务都有明确分工:

1. 项目背景介绍(约 400 字)

交代项目来龙去脉:项目名称、建设单位、业务目标、合同额、建设周期、团队规模、你担任的角色和职责。最后用一句话点题:"本文结合该项目,论述信息系统项目的 XX 管理。"这一段不要堆技术细节,重点是让阅卷人相信你真的做过这个项目。

2. 理论综述(约 300 字)

用教材语言概括该知识领域的核心过程、工具和技术。例如写进度管理,就要写出规划进度管理、定义活动、排列活动顺序、估算活动资源与历时、制定进度计划、控制进度这六个过程,并点出关键路径法、甘特图、里程碑图、进度网络分析等工具。这一段是展示理论功底的,术语必须准确,不能自己生造概念。

3. 主体论述(约 1000 字,分 3—4 个方面)

这是论文的得分核心。建议用"总—分"结构:先总起一句,再分 3—4 个小节,每节用一个加粗的小标题(如"一、基于 WBS 的活动分解""二、关键路径识别与资源平衡""三、进度偏差的周例会监控与纠偏")。每个小节都要包含三个要素:
  • 做法:你具体做了什么动作、用了什么工具、开了什么会。
  • 数据:尽量带数字,如"项目共分解出 128 个活动、关键路径长度 186 天、赶工压缩 12 天"。
  • 问题与对策:遇到了什么偏差或风险,你是怎么调整的。
没有数据和具体动作的论文,写得再华丽也只能落到"实践结合度差"那一档。

4. 总结与反思(约 300 字)

收尾要做三件事:一是总结项目结果(按期上线、通过验收、节约成本多少);二是客观写出不足(如"初期对客户需求蔓延估计不足,导致范围变更偏多");三是写出今后改进方向。结尾不能草草一句话结束,那是典型的低分特征。

四、评分标准拆解

论文阅卷大致从五个维度给分,对应下面这张雷达图的五个顶点:
维度 阅卷人在看什么 常见失分表现
切题 是否紧扣考题要求的知识领域,有没有答非所问 题目问进度,大段写质量;摘要和正文主题不一致
理论 过程组、工具技术术语是否准确,是否引用教材语言 术语张冠李戴,把风险应对策略写到进度里
实践 是否结合自己真实做过的项目,有无具体动作和数据 通篇教科书理论,看不出"我"做了什么
字数 摘要 ≤300 字、正文 ≥2000 字 摘要超字数、正文写到 1500 字就收笔
卷面 字迹是否清晰、段落是否分明、有无大面积涂改 潦草难辨、涂黑团、段落挤成一坨

切题是生死线——一旦跑题,其他维度再好也过不了 45 分;理论和实践是拉开档次的关键,决定你是落在 45—55 分还是 60 分以上;字数和卷面是基础分,不能丢。

五、高频论文主题清单

从历年真题看,信息系统项目管理师论文出题高度集中在以下八个知识领域,备考时建议每个主题都准备一套自己的项目素材,上场直接套用:
  1. 项目进度管理:关键路径、甘特图、赶工、快速跟进、进度压缩。
  2. 项目质量管理:质量规划、质量保证、质量控制、因果图、控制图。
  3. 项目风险管理:风险识别、定性/定量分析、风险应对规划、监督风险。
  4. 项目范围管理:需求收集、WBS、范围基准、范围蔓延与变更控制。
  5. 项目沟通管理:沟通需求分析、沟通渠道、干系人沟通、会议管理。
  6. 项目团队管理(人力资源管理):团队组建、建设、激励、冲突管理。
  7. 项目成本管理:成本估算、预算、挣值分析(CV/SV/CPI/SPI)。
  8. 项目采购管理:采购规划、招标文件、供方选择、合同管理。
准备素材时,选一个你最熟悉、规模适中(合同额几百万到几千万、周期 6—18 个月)的真实项目作为"母版项目",把它的背景、团队、难点、结果写成 500 字左右的通用底稿。八个主题分别从不同角度切入这个项目,就能避免每个主题都重新编项目的尴尬。

六、常见扣分点与避坑建议

结合历年阅卷反馈,下面这些坑是考生最容易踩的:
  • 摘要超过 300 字:每年都有考生摘要写得太投入,写到 350 字以上,直接被扣字数分。平时严格按 280 字练。
  • 正文没有具体项目:通篇讲理论,看不出"我"在项目里做了什么。阅卷人会直接判定实践结合度差。
  • 理论与实践"两张皮":前半段抄教材理论,后半段讲故事,两者没有对应关系。正确做法是每讲一个理论工具,立刻接上"在本项目中我是怎么用的"。
  • 结尾草草收场:最后一句"总之项目很成功"就收尾,没有反思、没有改进。结尾至少要 300 字。
  • 字迹潦草、涂改严重:手写作答,阅卷老师看不清就只能给中档分。字写得慢一点、工整一点,比多写 200 字更划算。
  • 跑题:题目问"风险管理中如何应对负面风险",结果大段写正面机会。审题时把题目关键词圈出来,写完一段回头对照一次。
  • 字数严重不足:正文写到 1500 字就停笔,直接被判字数不达标。平时练字时用稿纸数格子,养成 2200 字以上的手感。

七、论文开头示例(摘要 + 正文前两段示范)

下面以"论信息系统项目的进度管理"为题,示范摘要和正文前两段怎么写。项目为虚拟示例,仅供结构参考。
【摘要】2024 年 3 月,我作为项目经理参与了某市政务服务一网通办平台建设项目,合同额 1860 万元,建设周期 12 个月,团队 22 人。该项目涉及 17 个委办局数据对接,进度约束极强。本文结合该项目,论述信息系统项目的进度管理。在实际工作中,我首先组织团队基于 WBS 将项目分解为 132 个活动,绘制进度网络图并识别出关键路径共 11 条活动、历时 210 天;随后通过资源平衡和快速跟进,将总工期压缩至 198 天;执行阶段采用周例会挣值分析,对偏差超过 5% 的活动启动赶工。项目最终于 2025 年 3 月按期上线,通过竣工验收,客户评价良好。
【正文第一段·项目背景】2024 年 3 月,我所在公司中标某市政务服务一网通办平台建设项目,合同金额 1860 万元,建设周期 12 个月,要求在 2025 年 3 月底前完成上线并接入 17 个委办局业务系统。项目团队共 22 人,包括需求组 4 人、开发组 10 人、测试组 4 人、实施与运维组 4 人,我担任项目经理,全面负责项目计划、执行、监控和收尾。由于该项目是市级重点工程,时间节点由市政府督办,一旦延期将影响全市政务服务改革进度,因此进度管理成为本项目成败的关键。本文结合该项目实践,论述信息系统项目的进度管理。
【正文第二段·理论综述】按照信息系统项目管理教程,项目进度管理包括规划进度管理、定义活动、排列活动顺序、估算活动资源和历时、制定进度计划、控制进度六个过程。其核心工具包括工作分解结构(WBS)、前导图(PDM)、关键路径法(CPM)、资源优化技术、甘特图以及进度压缩技术(赶工与快速跟进)。在本项目中,我综合运用上述工具,先后完成了活动分解、关键路径识别、进度基准制定和周度偏差监控,确保项目在复杂外部依赖下仍能按节点推进。


论文不是考文采,而是考"你是不是一个合格的项目经理"。把摘要的五要素背熟、把正文四段式练成本能、把八个高频主题各准备一套项目素材,考场上 2 个小时按节奏写满,45 分并不难。祝各位一次通过。
